Ein Projektstrukturplan (PSP), auch Work Breakdown Structure (WBS) genannt, ist eine hierarchische Übersicht aller Projektaufgaben. Er zerlegt das Gesamtprojekt in Teilprojekte und diese in konkrete Arbeitspakete. So siehst du auf einen Blick, was zu tun ist, und hast die Grundlage für Zeitplan und Ressourcenplanung.
Hier bekommst du den Aufbau erklärt, eine Schritt-für-Schritt-Anleitung zur Erstellung, drei Beispiele für verschiedene Projekttypen und eine Vorlage zum Kopieren.
-
Aufbau: Meist drei Ebenen: Gesamtprojekt, Teilprojekte, Arbeitspakete
-
Gliederungsarten: Phasenorientiert, objektorientiert, funktionsorientiert oder als Mischform
-
100-Prozent-Regel: Die untergeordneten Elemente decken den Arbeitsumfang ihres übergeordneten Elements vollständig ab
-
Arbeitspakete: Jedes Paket hat ein klares Ergebnis, ein Abschlusskriterium und einen eindeutigen PSP-Code
-
Planung: Aus den Arbeitspaketen entstehen Aufwandsschätzung, Zeitplan und Meilensteine
Inhaltsverzeichnis
PSP vs. Zeitplan, Gantt und Meilensteinplan
Der Projektstrukturplan beantwortet die Frage: Was muss gemacht werden? Er zeigt die inhaltliche Struktur, nicht die zeitliche Abfolge. Das unterscheidet ihn von anderen Planungsinstrumenten.
Der Zeitplan ordnet die Arbeitspakete zeitlich ein: Wann startet was, wann endet es? Das Gantt-Diagramm visualisiert diese zeitliche Abfolge als Balkendiagramm mit Abhängigkeiten. Ein Meilensteinplan zeigt nur die wichtigsten Zwischenziele und Endtermine, ohne alle Arbeitspakete darzustellen.
Der PSP liefert die Arbeitspakete für den Zeitplan. Dort planst du ihre Termine und Meilensteine; bereits vorgegebene Zwischen- und Endtermine berücksichtigst du von Anfang an. Für deine Projektarbeit wird der PSP häufig gefordert, weil Betreuende und Prüfungsausschüsse sehen wollen, wie du das Projekt inhaltlich strukturiert hast. Prüfe die konkreten Anforderungen deiner Institution.
Projektstrukturplan: Aufbau und Gliederungsarten
Beim Aufbau eines PSP kannst du nach dem Top-down-Prinzip vorgehen: vom Projektziel über Teilprojekte zu Arbeitspaketen. Die typische Hierarchie hat drei bis vier Ebenen.

In Projektarbeiten reichen meist drei Ebenen: Ebene 1 ist das Gesamtprojekt (Projektziel). Ebene 2 untergliedert in Teilprojekte oder Phasen. Ebene 3 enthält die Arbeitspakete, die untersten Einheiten des PSP mit einem klaren Ergebnis. Für den Zeitplan kannst du sie bei Bedarf in einzelne Vorgänge unterteilen. Bei komplexeren Projekten kann eine vierte Ebene sinnvoll sein, ist aber selten nötig.
Die 100-Prozent-Regel stellt sicher, dass dein PSP vollständig ist: Die direkt untergeordneten Elemente müssen zusammen exakt den Arbeitsumfang ihres jeweiligen übergeordneten Elements abdecken, nicht mehr und nicht weniger. So vermeidest du Lücken und Überschneidungen.
Beispiel: Unter dem Teilprojekt „Analyse“ stehen die Arbeitspakete „Ist-Zustand erheben“, „Anforderungen definieren“ und „Soll-Konzept erstellen“. Sind die benötigten Stakeholder-Interviews in keinem dieser Arbeitspakete enthalten, ist das eine Lücke. Wird dieselbe Anforderungsarbeit zusätzlich unter „Projektmanagement“ erfasst, hast du eine Überschneidung. Beides korrigierst du, bis die 100-Prozent-Regel erfüllt ist.
Phasenorientierte Gliederung
Du strukturierst nach zeitlichen Projektphasen wie Analyse, Konzeption, Umsetzung und Abschluss. Diese Gliederung eignet sich, wenn du den Arbeitsumfang nach Phasen ordnen möchtest. Ob sich Phasen überlappen oder aufeinander folgen, legst du anschließend in der Ablaufplanung fest.
Objektorientierte Gliederung
Du gliederst nach den Bestandteilen des Projektergebnisses. Bei einer Software wären das Frontend, Backend und Datenbank. Diese Gliederung passt, wenn dein Ergebnis aus mehreren abgrenzbaren Komponenten besteht. Abhängigkeiten zwischen ihnen sind trotzdem möglich.
Funktionsorientierte Gliederung
Du gliederst nach Tätigkeits- oder Funktionsbereichen wie Entwicklung, Qualitätssicherung und Dokumentation. Diese Variante eignet sich, wenn du die Arbeit nach solchen Aufgabenbereichen bündeln möchtest. Wer dafür verantwortlich ist, ordnest du den Arbeitspaketen zusätzlich zu.
Welche Gliederungsart passt zu deinem Projekt?
Die Wahl der Gliederungsart hängt von deinem Projekttyp ab. Diese Entscheidungshilfe zeigt dir, welche Art passt.
-
Dein Projekt hat einen klaren zeitlichen Ablauf, und die Phasen bauen aufeinander auf
Gliedere phasenorientiert. Typisch für IHK-Projektarbeiten mit vorgegebenen Phasen.
-
Dein Ergebnis besteht aus mehreren abgrenzbaren Komponenten
Gliedere objektorientiert. Typisch für Softwareprojekte, Produktentwicklung oder Events mit mehreren Teilbereichen.
-
Du willst Aufgaben nach Funktionen wie Entwicklung, Qualitätssicherung oder Dokumentation bündeln
Gliedere funktionsorientiert. Das kann auch in größeren Organisationsprojekten sinnvoll sein.
-
Keine Variante passt allein
Wähle eine Mischform: Die oberste Ebene kann phasenorientiert sein, einzelne Phasen objektorientiert untergliedert. Hauptsache, die Struktur ist logisch nachvollziehbar.
Projektstrukturplan erstellen: Schritt für Schritt
Mit diesem Vorgehen erstellst du einen vollständigen PSP für deine Projektarbeit.
-
Projektziel formulieren
Formuliere das Projektziel kurz und eindeutig. Was soll am Ende erreicht sein? Dieses Ziel steht als oberstes Element (Ebene 1) im PSP.
Beispiel: „Einführung eines Online-Buchungssystems für Konferenzräume“
-
Gliederungsart wählen
Entscheide dich für eine phasenorientierte, objektorientierte oder funktionsorientierte Gliederung oder für eine Mischform (siehe Entscheidungshilfe oben). Phasenorientiert passt oft, wenn deine Institution Phasen vorgibt (z. B. IHK). Besteht dein Ergebnis aus abgrenzbaren Komponenten, bietet sich objektorientiert an. Möchtest du Aufgaben nach Tätigkeitsbereichen bündeln, passt funktionsorientiert.
-
Teilprojekte und Arbeitspakete ableiten
Gliedere das Projektziel in drei bis sechs Teilprojekte (Ebene 2). Für jedes Teilprojekt fragst du: Welche konkreten Ergebnisse müssen vorliegen? Diese werden zu Arbeitspaketen (Ebene 3). Bei komplexen Teilprojekten kannst du eine vierte Ebene ergänzen.
-
PSP-Codes vergeben
Nummeriere jedes Element hierarchisch: 1, 1.1, 1.2, 2, 2.1, 2.2 usw. Die Codes brauchst du später für Zeitplan, Dokumentation und Kommunikation.
-
Vollständigkeit prüfen (100-Prozent-Regel)
Prüfe für jedes übergeordnete Element: Decken seine direkt untergeordneten Elemente zusammen den gesamten zugehörigen Arbeitsumfang ab? Wenn ja, ist dein PSP vollständig. Wenn nicht, fehlt etwas oder es gibt Überschneidungen.
Im Anschluss schätzt du für jedes Arbeitspaket den Aufwand in Stunden. Das ist die Grundlage für deinen Zeitplan.
PSP-Beispiele für verschiedene Projekttypen

Die folgenden Beispiele zeigen Projektstrukturpläne für verschiedene Projekttypen. Passe die Struktur an dein konkretes Thema an.
-
1 Projektmanagement
- 1.1 Projektantrag erstellen
- 1.2 Projektplanung durchführen
- 1.3 Dokumentation erstellen
-
2 Analyse
- 2.1 Ist-Zustand erheben
- 2.2 Anforderungen definieren
- 2.3 Soll-Konzept erstellen
-
3 Realisierung
- 3.1 Entwicklungsumgebung einrichten
- 3.2 Kernfunktionen implementieren
- 3.3 Tests durchführen
-
4 Abschluss
- 4.1 Abnahme durchführen
- 4.2 Anwendereinweisung halten
Warum phasenorientiert? IHK-Vorgaben zur Zeitplanung nennen häufig Phasen wie Analyse, Realisierung und Abschluss. Der Beispiel-PSP greift diese Gliederung auf und ergänzt das phasenübergreifende Projektmanagement. Die konkreten Abhängigkeiten, etwa zwischen Soll-Konzept und Implementierung oder Tests und Abnahme, legst du im Zeitplan fest.
-
1 Veranstaltungskonzept
- 1.1 Zielgruppe definieren
- 1.2 Programm erstellen
-
2 Location und Technik
- 2.1 Räumlichkeiten auswählen
- 2.2 Technikbedarf ermitteln
-
3 Kommunikation
- 3.1 Einladungen versenden
- 3.2 Social-Media-Kampagne umsetzen
-
4 Durchführung und Nachbereitung
- 4.1 Event durchführen
- 4.2 Feedback auswerten
Warum eine Mischform? Das Beispiel verbindet Bestandteile wie Veranstaltungskonzept und Location mit dem Aufgabenbereich Kommunikation sowie der Phase Durchführung und Nachbereitung. Während das Programm entsteht, kann parallel die Location gesucht werden. Ob das praktisch möglich ist, hängt von den Abhängigkeiten und verfügbaren Personen ab.
-
1 Vorbereitung
- 1.1 Forschungsfrage formulieren
- 1.2 Literaturrecherche durchführen
-
2 Methodik
- 2.1 Erhebungsinstrument entwickeln
- 2.2 Stichprobe festlegen
-
3 Datenerhebung
- 3.1 Befragung durchführen
- 3.2 Daten aufbereiten
-
4 Auswertung und Dokumentation
- 4.1 Statistische Analyse durchführen
- 4.2 Ergebnisbericht erstellen
Warum phasenorientiert? Für die dargestellte Befragungsstudie sind die Phasen eine passende Gliederung: Die Befragung setzt einen fertigen Fragebogen voraus, die Auswertung benötigt erhobene Daten. Andere Arbeiten können überlappen, etwa Literaturrecherche und Instrumentenentwicklung. Die konkrete Reihenfolge hältst du im Zeitplan fest.
Vorlage zum Kopieren
Mit dieser Vorlage kannst du deinen PSP direkt erstellen. Ersetze die Platzhalter durch deine konkreten Teilprojekte und Arbeitspakete.
[Projektname/Projektziel]
1 [Teilprojekt/Phase A]
1.1 [Arbeitspaket mit Ergebnis]
1.2 [Arbeitspaket mit Ergebnis]
2 [Teilprojekt/Phase B]
2.1 [Arbeitspaket mit Ergebnis]
2.2 [Arbeitspaket mit Ergebnis]
3 [Teilprojekt/Phase C]
3.1 [Arbeitspaket mit Ergebnis]
3.2 [Arbeitspaket mit Ergebnis]
4 [Teilprojekt/Phase D]
4.1 [Arbeitspaket mit Ergebnis]
4.2 [Arbeitspaket mit Ergebnis]
Arbeitspakete richtig definieren
Die unterste Ebene des PSP enthält Arbeitspakete. Sie sind das Herzstück der Planung, weil du auf dieser Ebene Aufwand schätzt und später den Fortschritt kontrollierst. Ein gut definiertes Arbeitspaket erfüllt diese Kriterien.
-
Ergebnis formuliert? Aus der Bezeichnung und Beschreibung des Arbeitspakets muss das Ergebnis hervorgehen. Statt nur „Recherchieren“ schreibst du etwa „Anforderungskatalog erstellen“.
-
Abschlusskriterium erkennbar? Es muss klar sein, wann das Paket fertig ist. „Konzept erstellt und freigegeben“ ist prüfbar, „an Konzept arbeiten“ nicht.
-
Aufwand schätzbar? Du solltest den Aufwand in Stunden einschätzen können. Wenn das nicht geht, ist das Paket zu groß oder zu unklar.
-
Eindeutig abgegrenzt? Das Arbeitspaket überschneidet sich nicht mit anderen Paketen. Jede Aufgabe gehört genau in ein Paket.
-
PSP-Code vergeben? Jedes Paket hat eine eindeutige Nummer, die seine Position in der Hierarchie zeigt (z. B. 2.3.1).
In manchen Kontexten wird zusätzlich ein Arbeitspaket-Steckbrief erstellt, der Verantwortliche, Aufwand, Start- und Endtermin sowie Abnahmekriterien dokumentiert. Ob ein eigener Steckbrief verlangt wird, hängt von deinen Vorgaben ab. Er hilft dir, den Arbeitsumfang und die Stundenplanung nachvollziehbar festzuhalten.
Detailtiefe: Wie fein sollte der PSP sein?
Die richtige Detailtiefe hängt von deinen Vorgaben und dem Projektumfang ab. Es gibt keine universelle Regel, aber diese Leitplanken helfen.
Bei IHK-Projektarbeiten gelten der Stundenrahmen der Ausbildungsordnung und die Durchführungshinweise deiner IHK. Schätze die Arbeitspakete realistisch und prüfe, ob ihre Summe einschließlich Dokumentation innerhalb dieser Vorgaben liegt. Wirkt ein Paket wie „Implementierung“ zu groß, teile es in prüfbare Teilpakete mit eigenen Ergebnissen.
Bei Hochschul-Projektarbeiten mit mehrwöchiger Laufzeit können Arbeitspakete auch mehrere Tage umfassen. Entscheidend ist, dass du den Fortschritt kontrollieren kannst. Als grober Richtwert: Ein Arbeitspaket sollte innerhalb von ein bis fünf Arbeitstagen abschließbar sein. Je nach Projektvorgaben können Pakete aber auch kürzer oder länger sinnvoll sein.
Zu grob ist der PSP, wenn du bei einem Arbeitspaket nicht sagen kannst, was genau zu tun ist oder wie lange es dauert. Zu fein ist er, wenn du Einzeltätigkeiten wie „E-Mail schreiben“ oder „Datei speichern“ als Pakete führst. Solche Kleinstaufgaben gehören nicht in den PSP.
Prüfe die Vorgaben: Manche Prüfungsordnungen oder Betreuende erwarten eine bestimmte Gliederungstiefe oder -form. Kläre vor der Erstellung, ob es konkrete Anforderungen gibt. Bei IHK-Prüfungen findest du Hinweise in den Vorgaben zum Projektantrag oder in den Durchführungshinweisen.
PSP in Word, Excel und PowerPoint umsetzen
Für die Umsetzung deines PSP brauchst du keine Spezialsoftware. Word, Excel und PowerPoint bieten jeweils passende Möglichkeiten.
Projektstrukturplan in Word oder PowerPoint
Nutze die SmartArt-Funktion unter „Einfügen“ → „SmartArt“. Wähle unter „Hierarchie“ ein Organigramm-Layout. Du kannst Ebenen hinzufügen, Farben anpassen und das Diagramm als Bild exportieren. Der Vorteil von PowerPoint: Du kannst den PSP direkt in deine Präsentation einbinden.
Projektstrukturplan in Excel
Excel eignet sich für die tabellarische Darstellung des PSP. In der Desktopversion kannst du über „Einfügen“ → „SmartArt“ → „Hierarchie“ auch eine hierarchische Darstellung erstellen. Lege Spalten für PSP-Code, Bezeichnung, Ebene und optional Aufwand oder Verantwortliche an. Diese Tabelle ist die Grundlage für deinen Zeitplan und lässt sich leicht erweitern.
Tipp: Exportiere deinen fertigen PSP als Bild in hoher Auflösung (z. B. PNG), bevor du ihn in deine Projektarbeit einfügst. So bleibt die Formatierung erhalten, auch wenn du das Dokument auf einem anderen Rechner öffnest.

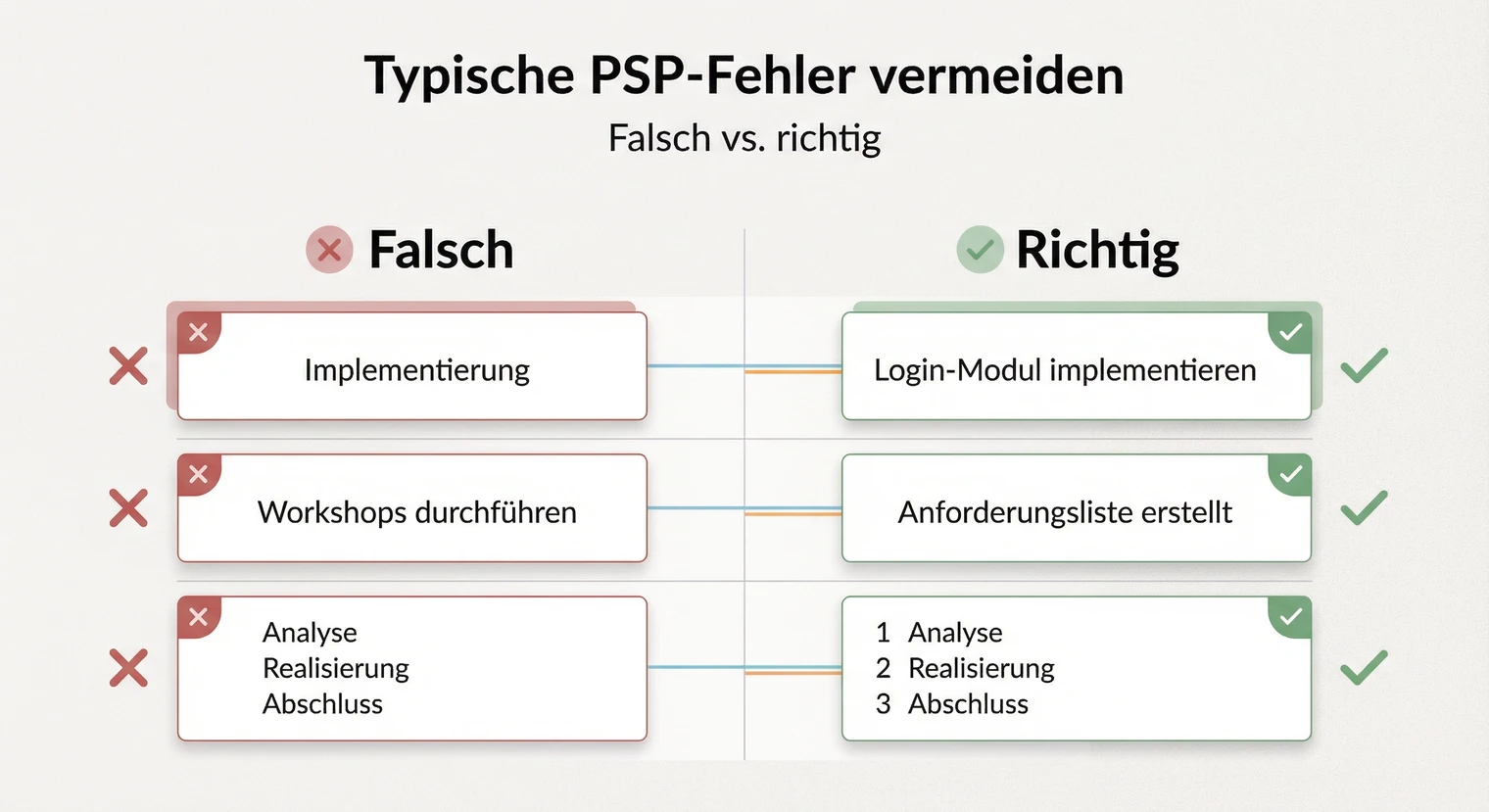

Typische Fehler vermeiden
-
Unvollständige Erfassung
Problem: Arbeitspakete werden vergessen, sodass der PSP den Arbeitsumfang nicht vollständig abdeckt.
So behebst du es: Prüfe mit der 100-Prozent-Regel: Decken die direkt untergeordneten Elemente den gesamten Arbeitsumfang ihres jeweiligen übergeordneten Elements ab? Gehe dafür jedes Teilprojekt einzeln durch und frage, welche Ergebnisse nötig sind.
-
Zu grobe Arbeitspakete
Problem: „Softwareentwicklung“ ist als Bezeichnung oft zu grob; ob daraus ein Arbeitspaket oder ein Teilprojekt wird, hängt vom konkreten Umfang ab.
So behebst du es: Zerlege das Paket, bis du den Aufwand in Stunden schätzen kannst und klar ist, was am Ende fertig sein muss.
-
Zu feine Gliederung
Problem: Jede Kleinigkeit wird zum eigenen Paket.
So behebst du es: Fasse zusammen, was zusammengehört. Als Orientierung gilt: Ein Arbeitspaket sollte typischerweise mindestens eine Stunde Aufwand haben, je nach Projektvorgaben kann das aber variieren.
-
Aktivitäten statt Ergebnisse
Problem: „Recherchieren“ beschreibt eine Tätigkeit, kein Ergebnis.
So behebst du es: Formuliere, was am Ende vorliegt, z. B. „Anforderungskatalog erstellt“.
-
Fehlende Nummerierung
Problem: Ohne PSP-Codes sind Referenzen im Zeitplan und in der Dokumentation unklar.
So behebst du es: Vergib jedem Element einen eindeutigen Code, der die Hierarchie abbildet.
Vom PSP zum Zeitplan: Aufwand, Abhängigkeiten, Meilensteine
Der PSP zeigt, was zu tun ist. Für die Planung brauchst du zusätzlich, wie lange jedes Paket dauert und in welcher Reihenfolge die Pakete bearbeitet werden.
Im ersten Schritt schätzt du für jedes Arbeitspaket den Aufwand in Stunden. Prüfe anschließend, ob die Summe innerhalb des vorgegebenen Stundenrahmens liegt. Aus Aufwand und verfügbarer Arbeitszeit leitest du die Dauer ab; freie Tage und Wartezeiten berücksichtigst du zusätzlich.
Dann legst du Abhängigkeiten fest: Welche Pakete können parallel laufen, welche bauen aufeinander auf? Das Soll-Konzept muss fertig sein, bevor die Implementierung startet. Die Befragung kann erst nach der Fragebogenentwicklung beginnen.
Die Arbeitspakete mit ihrer geplanten Dauer und ihren Abhängigkeiten überträgst du in ein Gantt-Diagramm. Dort siehst du, ob dein Plan in die verfügbare Zeit passt. Wichtige Zwischenziele wie „Konzept abgenommen“ oder „Implementierung abgeschlossen“ markierst du als Meilensteine.
Arbeitspakete aus dem PSP:
2.2 Anforderungen definieren → 6 h
geschätzt
2.3 Soll-Konzept erstellen → 8 h geschätzt
Bei zwei verfügbaren Arbeitsstunden pro Tag brauchst du allein für 2.2 drei und für 2.3 vier Arbeitstage. Freie Tage oder Wartezeiten können den Kalenderzeitraum verlängern.
Abhängigkeit: Das Soll-Konzept (2.3) kann erst starten, wenn die Anforderungen (2.2) abgeschlossen sind.
Meilenstein: Nach 2.3 setzt du den Meilenstein „Analysephase abgeschlossen“. Im Gantt zeigst du 2.2 als ersten Balken, 2.3 beginnt direkt danach, und der Meilenstein markiert das Ende der Phase.
Nächste Schritte: Schätze für jedes Arbeitspaket den Aufwand, leite daraus mit deiner verfügbaren Arbeitszeit die Dauer ab, lege die Abhängigkeiten fest und übertrage alles in einen Zeitplan oder ein Gantt-Diagramm. Markiere wichtige Zwischenziele als Meilensteine und plane Puffer für unvorhergesehene Verzögerungen ein. Trage auch ein, wann du deine fertige Projektarbeit binden lassen willst.
Häufig gestellte Fragen
Wie viele Ebenen sollte ein PSP in einer Projektarbeit haben?
Für die meisten Projektarbeiten reichen drei Ebenen: Gesamtprojekt, Teilprojekte und Arbeitspakete. Bei umfangreichen Projekten kann eine vierte Ebene sinnvoll sein. Mehr als vier Ebenen sind in Projektarbeiten selten nötig und machen die Struktur oft unübersichtlich.
Muss ein Projektstrukturplan nummeriert sein?
Eine Nummerierung ist üblich und wird in den meisten Kontexten erwartet. Jedes Element bekommt einen eindeutigen PSP-Code (z. B. 1.2.3). Alternativ sind auch Buchstabencodes (A.1, A.2) möglich, solange die Zuordnung eindeutig ist. So kannst du im Zeitplan und in der Dokumentation auf Arbeitspakete verweisen. Prüfe die konkreten Vorgaben deiner Institution.
Wie wende ich die 100-Prozent-Regel praktisch an?
Prüfe für jedes übergeordnete Element: Decken seine direkt untergeordneten Elemente zusammen den gesamten zugehörigen Arbeitsumfang ab? Beispiel: Alle Arbeitspakete unter „Analyse“ müssen zusammen die komplette Analysephase abdecken. Fehlt etwas, ist der PSP unvollständig. Gibt es Überschneidungen, hast du doppelte Arbeit erfasst.
Gehören Meetings und Kommunikation in den PSP?
Auch Projektmanagement und Kommunikation gehören zum Projektumfang. Regelmäßige Statusmeetings kannst du etwa im Arbeitspaket „Projektabstimmung und Statusberichte“ bündeln; nicht jedes Treffen braucht ein eigenes Paket. Einmalige, ergebnisrelevante Termine wie „Kick-off durchführen“ oder „Abnahme mit Auftraggeber“ können eigene Arbeitspakete sein.
Wie mache ich aus Arbeitspaketen einen Zeitplan?
Schätze für jedes Arbeitspaket den Aufwand in Stunden und leite mit den verfügbaren Arbeitszeiten die Dauer ab. Lege dann die Reihenfolge fest: Welche Pakete können parallel laufen, welche bauen aufeinander auf? Übertrage Dauer und Abhängigkeiten in ein Gantt-Diagramm und berücksichtige freie Tage sowie feste Meilensteine. So prüfst du, ob dein Plan in die verfügbare Zeit passt.
