Abnahmeprotokoll der Projektarbeit: Vorlage, Inhalt und Beispiele

Abnahmeprotokoll der Projektarbeit: Vorlage, Aufbau und Beispiele | BachelorHero

Inhaltsverzeichnis

Kurzantwort: Das Abnahmeprotokoll bestätigt schriftlich, dass dein Projektergebnis die vereinbarten Anforderungen erfüllt. Es enthält Projektstammdaten, Abnahmekriterien mit Status, eventuelle Mängel und die Unterschriften beider Seiten.

Hier findest du eine Schritt-für-Schritt-Anleitung zum Aufbau, eine Vorlage zum Kopieren und konkrete Beispiele für IT-Projekte und betriebliche Projekte. Außerdem erfährst du, wann du ein Abnahmeprotokoll brauchst, wie du es von Testprotokollen abgrenzt und wie du verschiedene Abnahmearten korrekt dokumentierst.

Auf einen Blick

Abnahmeprotokoll = formale Bestätigung, dass das Projektergebnis den vereinbarten Anforderungen entspricht.

  • Kernelemente: Kopfdaten, Kriterien mit Status, Mängelliste & Unterschriften.
  • Zeitpunkt: Nach der Umsetzung, vor dem offiziellen Projektende.
  • Umfang: Typischerweise 1–2 Seiten im Anhang der Dokumentation.

Was ist ein Abnahmeprotokoll?

Ein Abnahmeprotokoll ist ein Dokument, das die formale Übergabe eines Projektergebnisses vom Auftragnehmer an den Auftraggeber festhält. Es bestätigt, dass das gelieferte Ergebnis den vereinbarten Anforderungen entspricht oder dokumentiert, welche Punkte noch offen sind.

Im Kern beantwortet das Abnahmeprotokoll drei Fragen: Was wurde geliefert? Entspricht es den Anforderungen? Akzeptiert der Auftraggeber das Ergebnis? Die Unterschriften beider Seiten machen das Protokoll verbindlich. Bei IHK-Projektarbeiten wird es häufig als Teil der Dokumentation erwartet und belegt, dass du dein Projekt erfolgreich abgeschlossen hast.

Warum ist das Abnahmeprotokoll wichtig?

Das Abnahmeprotokoll erfüllt mehrere Funktionen, die sowohl für das Projekt selbst als auch für deine Dokumentation relevant sind.

Prüfungsnachweis: Bei IHK-Projektarbeiten gehört das Abnahmeprotokoll typischerweise in den Anhang (prüfe die Vorgaben deiner Prüfungsordnung). Es zeigt Prüfenden, dass du professionelles Projektmanagement beherrschst und dein Projektergebnis vom Auftraggeber akzeptiert wurde.

Erwartungsabgleich: Das Protokoll dokumentiert schwarz auf weiß, dass Auftraggeber und Auftragnehmer die gleiche Vorstellung vom fertigen Ergebnis haben. Missverständnisse werden sichtbar, bevor sie zum Problem werden.

Umgang mit Mängeln: Falls nicht alles perfekt ist, hält das Protokoll fest, welche Punkte offen sind, wer sie bis wann behebt und wie damit umgegangen wird. Das schafft Klarheit für beide Seiten.

Absicherung bei Rückfragen: Wenn später Fragen auftauchen, kannst du auf das unterschriebene Protokoll verweisen. Es dokumentiert den Zustand zum Zeitpunkt der Abnahme und hilft bei der Abgrenzung, was vereinbart war und was nicht.

Sauberer Projektabschluss: Ohne formale Abnahme bleibt das Projekt in der Schwebe. Das Protokoll markiert einen klaren Endpunkt, ab dem das Ergebnis im vereinbarten Umfang in die Verantwortung des Auftraggebers übergeht.

Abnahmeprotokoll vs. Übergabeprotokoll vs. Testprotokoll

Die Begriffe Abnahmeprotokoll, Übergabeprotokoll und Testprotokoll werden oft verwechselt. Für deine Projektarbeit ist wichtig zu wissen, welches Dokument du wann brauchst.

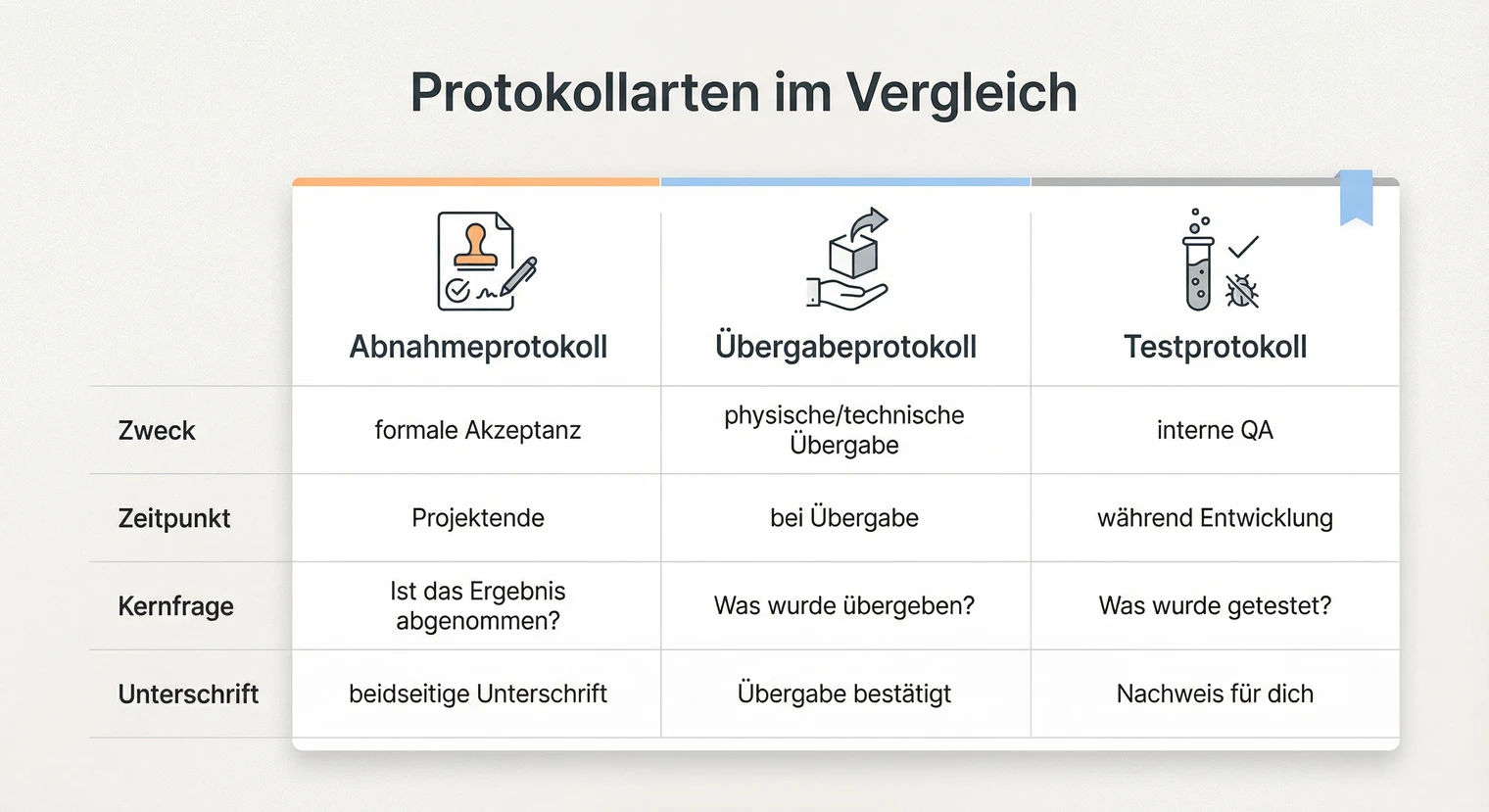

Abnahmeprotokoll vs. Übergabeprotokoll vs. Testprotokoll: Vergleich | BachelorHero
Die drei Protokollarten im Vergleich
1

Abnahmeprotokoll: Dokumentiert die formale Akzeptanz des Projektergebnisses durch den Auftraggeber. Prüft, ob die vereinbarten Anforderungen erfüllt sind. Wird am Projektende erstellt und von beiden Seiten unterschrieben.

2

Übergabeprotokoll: Dokumentiert die physische oder technische Übergabe von Gegenständen, Zugängen oder Dokumenten. Fokus liegt auf „Was wurde übergeben?" statt auf „Entspricht es den Anforderungen?". Typische Übergabepunkte: Zugänge, Lizenzen, Hardware.

3

Testprotokoll: Dokumentiert interne Qualitätssicherung während der Entwicklung. Hält Testfälle, erwartete und tatsächliche Ergebnisse fest. Dient dir als Nachweis, dass du getestet hast, ersetzt aber nicht die formale Abnahme.

Wann nutze ich welches Dokument? Das Testprotokoll erstellst du während der Entwicklung. Das Abnahmeprotokoll erstellst du am Projektende, wenn der Auftraggeber das Ergebnis prüft und akzeptiert. Ein separates Übergabeprotokoll brauchst du, wenn du zusätzlich zur Abnahme physische Gegenstände, Zugangsdaten oder umfangreiche Dokumentation übergibst.

Brauchst du ein Abnahmeprotokoll?

Nicht jedes Projekt erfordert ein formales Abnahmeprotokoll. Ob du eines brauchst, hängt von Projektart, Auftraggeber und Prüfungsanforderungen ab.

Schnellcheck: Welches Protokoll brauche ich?

→ Abnahmeprotokoll, wenn:

  • Abnahmekriterien mit dem Auftraggeber vereinbart wurden
  • Die Prüfungsordnung es verlangt oder empfiehlt (IHK)
  • Du ein System, eine Software oder einen Prozess übergibst
  • Es eine vertragliche Leistungsabnahme gibt

→ Testprotokoll (ggf. als Anlage), wenn:

  • Du interne Tests nachweisen willst
  • Der Auftraggeber keine formale Abnahme durchführt

→ Übergabeprotokoll zusätzlich, wenn:

  • Zugänge, Passwörter oder Dokumentation übergeben werden
  • Hardware, Lizenzen oder andere Assets den Besitzer wechseln

Im Zweifel: Ein kurzes Abnahmeprotokoll ist in der Regel sinnvoll. Prüfe vorab die Vorgaben deiner Prüfungsstelle und eventuelle Vertraulichkeitsregeln im Unternehmen.

Wann wird das Abnahmeprotokoll erstellt?

Ablauf der Projektabnahme: Vorbereitung, Durchführung, Protokollierung, Unterschrift | BachelorHero

Das Abnahmeprotokoll erstellst du am Ende der Umsetzungsphase, wenn alle geplanten Funktionen implementiert und getestet sind. Der typische Ablauf: Du schließt die Entwicklung ab, führst interne Tests durch und bereitest die Abnahme vor. Dann findet der Abnahmetermin mit dem Auftraggeber statt, bei dem ihr gemeinsam die Kriterien prüft. Das Protokoll dokumentiert die Ergebnisse dieser Prüfung.

Zeitpuffer einplanen: Wenn bei der Abnahme Mängel festgestellt werden, brauchst du Zeit für Nachbesserungen und eine erneute Abnahme. In deinem Zeitplan sollte der Abnahmetermin daher nicht am letzten Tag liegen.

Bei komplexen Projekten gibt es Teilabnahmen für einzelne Module oder Meilensteine. In diesem Fall erstellst du mehrere Protokolle. Das kann sinnvoll sein, wenn der Auftraggeber früh Feedback geben möchte oder das Projekt in Phasen ausgerollt wird. Für deine Projektdokumentation reicht in der Regel das Endabnahmeprotokoll.

Abnahmeprotokoll Projektarbeit: Aufbau und Inhalte

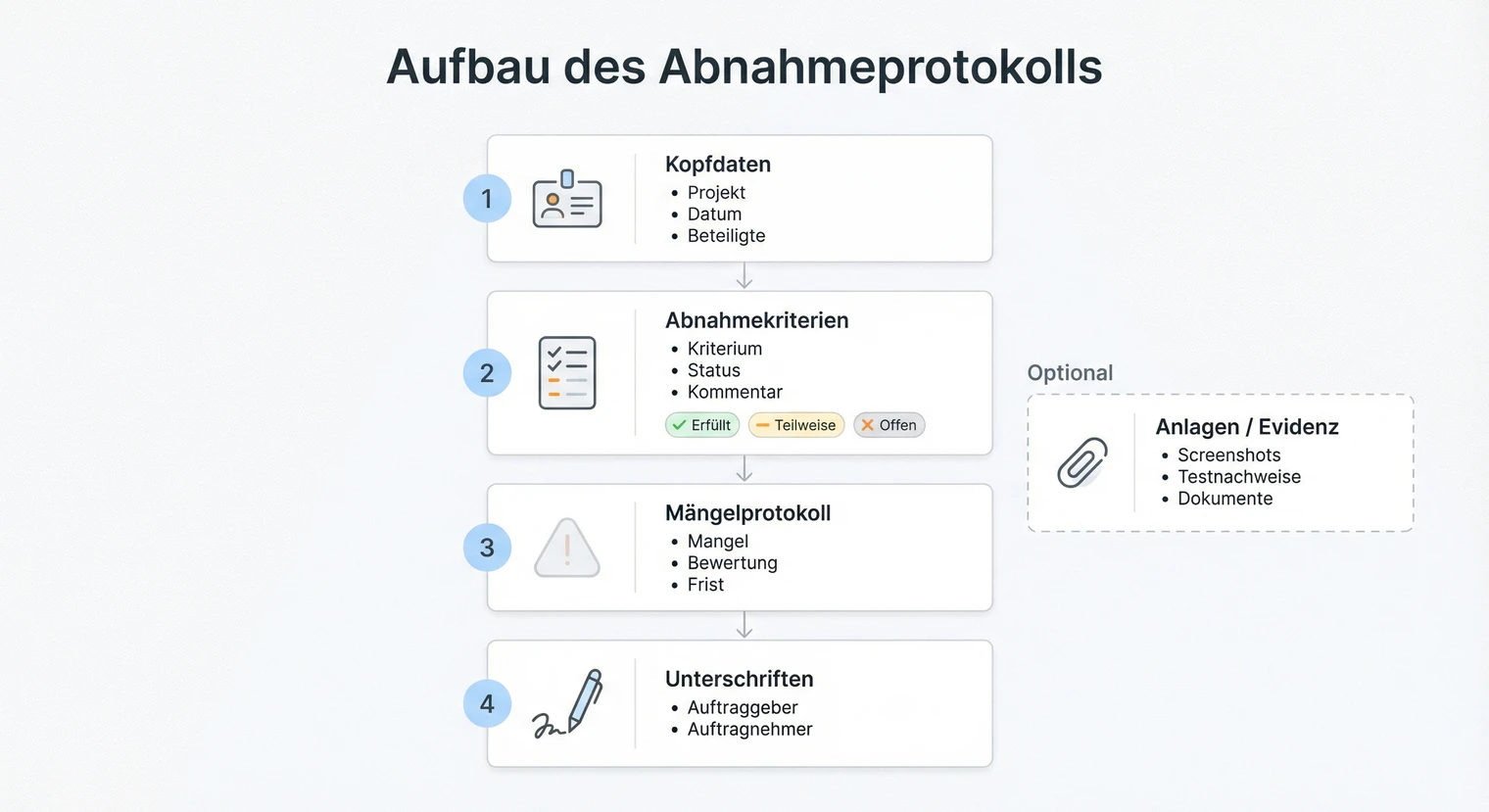

Aufbau des Abnahmeprotokolls: Kopfdaten, Abnahmekriterien, Mängelprotokoll, Unterschriften | BachelorHero

Ein vollständiges Abnahmeprotokoll besteht aus vier Teilen: Kopfdaten, Abnahmekriterien, Mängelprotokoll und Unterschriften. Die Struktur ist bewusst schlicht gehalten, damit das Dokument übersichtlich bleibt und beide Seiten schnell erfassen, was geprüft wurde.

Teil 1: Kopfdaten
  • Projektbezeichnung: Der offizielle Name deines Projekts.
  • Datum der Abnahme: Tag der gemeinsamen Prüfung.
  • Beteiligte Personen: Name und Rolle der Anwesenden.
  • Version oder Stand: Revisionsstand des Ergebnisses.
Teil 2: Abnahmekriterien

Eine Tabelle mit allen vereinbarten Anforderungen und deren Status. Typische Spalten sind: Kriterium, Beschreibung, Status (erfüllt / teilweise erfüllt / nicht erfüllt), Bemerkung.

Die Kriterien sollten aus deinem Pflichtenheft oder der Anforderungsdefinition stammen. So ist nachvollziehbar, dass du genau das geliefert hast, was vereinbart war.

Teil 3: Mängelprotokoll

Falls nicht alle Kriterien vollständig erfüllt sind, dokumentierst du hier die Abweichungen. Wichtig sind:

  • Beschreibung des Mangels
  • Schweregrad (kritisch / unkritisch)
  • Vereinbarte Maßnahme & Termin

Hinweis: Ein Mangel bedeutet nicht automatisch, dass die Abnahme verweigert wird. Oft erfolgt eine „Abnahme unter Vorbehalt" mit Nachbesserungsvereinbarungen.

Teil 4: Unterschriften

Abschließend unterschreiben beide Seiten das Protokoll. Mit der Unterschrift bestätigt der Auftraggeber, dass er das Projektergebnis in der dokumentierten Form akzeptiert.

Wer unterschreibt? Auf Auftraggeberseite die Person mit fachlicher Verantwortung (z.B. Product Owner, Abteilungsleitung). Kläre zu Projektbeginn, wer unterschriftsberechtigt ist.

Abnahmearten richtig dokumentieren

Die Abnahme kann auf drei Arten enden: ohne Einschränkungen, unter Vorbehalt oder mit Verweigerung. Jede Variante erfordert eine andere Dokumentation im Protokoll.

Abnahme ohne Einschränkungen

Wann: Alle Abnahmekriterien sind erfüllt, keine relevanten Mängel.

„Das Projektergebnis entspricht den vereinbarten Anforderungen und wird ohne Einschränkungen abgenommen."

Nächster Schritt: Das Projekt ist formal abgeschlossen. Die Verantwortung geht auf den Auftraggeber über.

Abnahme unter Vorbehalt

Wann: Kernfunktionen sind erfüllt, aber es gibt unkritische Mängel.

„Das Projektergebnis wird unter Vorbehalt abgenommen. Die Mängel werden bis zum [Datum] behoben."

Nächster Schritt: Mängel beheben und Nachtragsbestätigung oder Teilabnahme durchführen.

Abnahme verweigert

Wann: Kritische Anforderungen sind nicht erfüllt, Ergebnis ist nicht nutzbar.

„Die Abnahme wird verweigert. Begründung: [Mängel]. Erneute Abnahme am [Datum]."

Nächster Schritt: Kritische Mängel beheben und vollständige erneute Abnahme durchführen.

Abnahmekriterien definieren

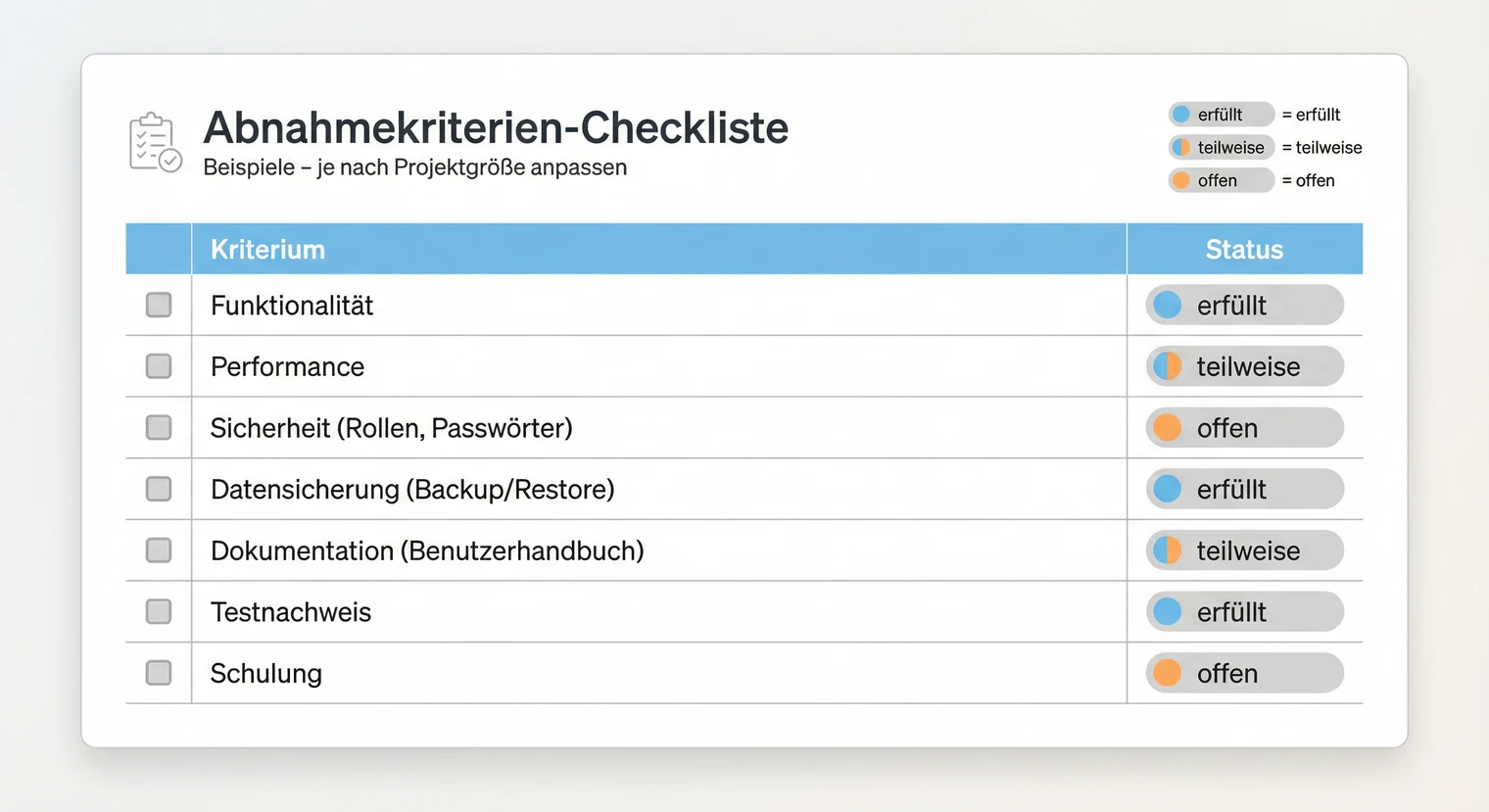

Abnahmekriterien für die Projektarbeit: Checkliste mit Funktionalität, Dokumentation, Qualität | BachelorHero

Gute Abnahmekriterien sind messbar und prüfbar. Vermeide vage Formulierungen wie „funktioniert gut" oder „ist benutzerfreundlich". Jedes Kriterium sollte so formuliert sein, dass bei der Abnahme eindeutig festgestellt werden kann, ob es erfüllt ist oder nicht.

Die Kriterien leitest du aus deinen Anforderungen ab. Jede funktionale Anforderung aus dem Pflichtenheft sollte als Abnahmekriterium prüfbar sein. Ergänze nicht-funktionale Kriterien wie Performance, Sicherheit und Dokumentation.

Wie viele Kriterien? Das hängt vom Projektumfang ab. Bei kleinen Projekten reichen oft 5 bis 8 Kriterien, bei mittleren 8 bis 15. Bei größeren Projekten gruppierst du nach Modulen oder Funktionsbereichen. Die Anzahl sollte zur Komplexität deines Projekts passen, nicht zu einer festen Vorgabe.

Beispiele für prüfbare Abnahmekriterien
  • Funktionalität: „Login mit gültigen Zugangsdaten führt zur Startseite" statt „Login funktioniert".
  • Performance: „Seitenaufbau unter 2 Sekunden bei Standardbedingungen" statt „lädt schnell".
  • Sicherheit: „Benutzerrollen sind implementiert, Zugriff nur nach Anmeldung möglich".
  • Datensicherung: „Backup-/Restore-Prozess wurde erfolgreich getestet".
  • Dokumentation: „Installations- und Betriebshandbuch liegt vollständig vor".
  • Schulung: „Zwei Key-User wurden eingewiesen und können das System bedienen".
Tipp: Kriterien früh abstimmen

Stimme die Abnahmekriterien bereits zu Projektbeginn mit dem Auftraggeber ab. So gibt es bei der Abnahme keine Überraschungen. Dokumentiere die Kriterien in deinem Pflichtenheft oder als separates Dokument. Das zeigt professionelles Vorgehen und schützt vor nachträglichen Diskussionen.

Vorlage zum Kopieren

Die folgende Vorlage kannst du direkt für dein Abnahmeprotokoll verwenden. Ersetze die Platzhalter in eckigen Klammern durch deine projektspezifischen Angaben.

Kopiervorlage: Abnahmeprotokoll

Projekt

[Name des Projekts]

Abnahmedatum

[TT.MM.JJJJ]

Auftraggeber

[Name, Rolle]

Version

[v1.0 / Stand]

Abnahmekriterien

Nr. Kriterium Status
1 [Anforderung 1] ☐ ja ☐ nein
2 [Anforderung 2] ☐ ja ☐ nein

Mängel & Offene Punkte

[Beschreibung des Mangels, Schweregrad, Maßnahme und Termin hier eintragen oder „Keine Mängel"]

Unterschrift Auftraggeber

Unterschrift Auftragnehmer

Ergänze so viele Zeilen in der Kriterien-Tabelle, wie für dein Projekt relevant sind. Wie viele Kriterien sinnvoll sind, hängt von Projektumfang und Prüfungsordnung ab. Die Anlagen-Sektion macht dein Protokoll prüfungsfest, weil du die Evidenz direkt referenzierst.

Beispiel: IT-Projekt

Dieses Beispiel zeigt ein vollständiges Abnahmeprotokoll für ein typisches IT-Projekt: die Entwicklung eines internen Ticket-Dashboards.

Beispiel: Ticket-Dashboard

Projekt

Ticket-Dashboard IT

Datum

15.01.2026

Auftraggeber

Teamleitung Support

Status

v1.0 (Final)

Abnahmekriterien

  • Dashboard zeigt offene Tickets in Echtzeit
  • Filterung nach Priorität & Bearbeiter
  • Export als CSV-Datei
  • Ladezeit unter 3 Sek. (gemessen: 1,8 Sek.)

Ergebnis: Abnahme ohne Einschränkungen

Beispiel: Betriebliches Projekt

Dieses Beispiel zeigt ein Abnahmeprotokoll für ein betriebliches Projekt: die Optimierung eines Einarbeitungsprozesses für neue Mitarbeitende.

Beispiel: Onboarding-Optimierung

Projekt

Onboarding Vertrieb

Datum

20.01.2026

Auftraggeber

Personalleitung

Stand

Pilotphase

Abnahmekriterien

  • Prozessdokumentation liegt vor
  • Checkliste für Führungskräfte erstellt
  • Feedback aus Pilotphase eingearbeitet (teilweise)

Mangel: IT-Zugangsdaten fehlen in Checkliste. Behebung bis 31.01.2026.

Ergebnis: Abnahme unter Vorbehalt

Die beiden Beispiele zeigen, wie unterschiedlich Projekte sein können und dass das Abnahmeprotokoll trotzdem der gleichen Struktur folgt. Passe die Kriterien an deinen Projekttyp an. Bei IT-Projekten stehen technische Anforderungen im Fokus, bei betrieblichen Projekten eher Prozesse und Dokumentation.

Typische Fehler vermeiden

Ein häufiger Fehler ist, keine konkreten Kriterien zu definieren. Wenn du erst bei der Abnahme festlegst, was geprüft wird, entstehen Diskussionen. Der Auftraggeber hat möglicherweise andere Erwartungen als du. Lege die Kriterien deshalb zu Projektbeginn fest und dokumentiere sie schriftlich.

Ein weiterer Fehler ist, Mängel nicht zu dokumentieren. Auch wenn die Abnahme grundsätzlich erfolgt, solltest du jeden offenen Punkt festhalten. Das schützt dich, falls später Fragen auftauchen. In deiner Reflexion kannst du dokumentierte Mängel als Lernerfahrung aufgreifen.

Vermeide auch, die Unterschrift zu vergessen. Ein Abnahmeprotokoll ohne Unterschriften ist nur eine interne Notiz. Die Unterschriften machen das Dokument verbindlich. Kläre vorab, wer auf Auftraggeberseite unterschriftsberechtigt ist.

Schließlich solltest du nicht zu spät mit der Abnahme planen. Wenn du den Termin zu knapp legst, fehlt Zeit für Nachbesserungen. Das kann den gesamten Zeitplan gefährden, besonders wenn externe Prüfungstermine anstehen.

Zusammenfassung und nächster Schritt

Ein gutes Abnahmeprotokoll besteht aus vier Teilen: Kopfdaten, messbare Abnahmekriterien, Mängelprotokoll und Unterschriften. Es dokumentiert die formale Übergabe deines Projektergebnisses und zeigt professionelles Projektmanagement.

Dein nächster Schritt

Nutze die Vorlage oben und erstelle dein eigenes Abnahmeprotokoll. Gehe dabei wie folgt vor:

  • Liste alle Abnahmekriterien aus deinen Anforderungen auf.
  • Stimme die Kriterien frühzeitig mit dem Auftraggeber ab.
  • Setze den Abnahmetermin mit ausreichend Puffer für Nachbesserungen.

Bei Fragen zur Einleitung, zum Fazit oder zur Gliederung deiner Projektarbeit findest du weitere Ratgeber in unserer Wissensdatenbank.

Wenn du deine fertige Projektarbeit professionell drucken und binden lassen möchtest, findest du bei uns verschiedene Bindungsoptionen für unterschiedliche Anforderungen.

Häufig gestellte Fragen

Was ist der Unterschied zwischen Abnahmeprotokoll und Testprotokoll?

Das Testprotokoll dokumentiert interne Qualitätssicherung während der Entwicklung und dient dir als Nachweis, dass du getestet hast. Das Abnahmeprotokoll dokumentiert die formale Akzeptanz durch den Auftraggeber am Projektende. Testprotokolle können als Anlage zum Abnahmeprotokoll dienen, ersetzen es aber nicht.

Kann ich das Abnahmeprotokoll digital unterschreiben lassen?

Ja, digitale Unterschriften sind möglich und werden zunehmend akzeptiert. Kläre vorab mit dem Auftraggeber und deiner Prüfungsstelle, ob eine digitale Signatur, ein Scan oder eine E-Mail-Bestätigung ausreicht. Dokumentiere den Kommunikationsweg im Protokoll. Bei Unsicherheit ist die handschriftliche Unterschrift der sicherste Weg.

Wie dokumentiere ich eine Abnahme unter Vorbehalt korrekt?

Liste alle offenen Punkte mit Schweregrad (kritisch/unkritisch), konkreter Maßnahme, Verantwortlichem und Termin auf. Ergänze im Abnahmefeld „unter Vorbehalt" und verweise auf die Mängelliste. Nach Behebung der Mängel erstellst du eine Nachtragsbestätigung oder führst eine erneute Abnahme durch.

Was mache ich, wenn kein offizieller Abnahmetermin zustande kommt?

Dokumentiere deine Bemühungen schriftlich (E-Mails, Terminanfragen). Biete alternative Formate an, etwa eine Remote-Abnahme per Videocall oder eine schriftliche Bestätigung per E-Mail. Falls der Auftraggeber nicht reagiert, halte den Status im Protokoll fest und besprich das Vorgehen mit deiner Betreuung.

Wer unterschreibt bei internen Projekten ohne externen Auftraggeber?

Bei internen Projekten unterschreibt typischerweise der fachliche Ansprechpartner, Product Owner oder die Abteilungsleitung, die das Projektergebnis nutzen wird. Kläre zu Projektbeginn, wer die Abnahme verantwortet. Bei IHK-Projekten ist das oft der betriebliche Betreuer oder ein benannter Fachverantwortlicher.

Wann erstelle ich das Abnahmeprotokoll?

Das Abnahmeprotokoll erstellst du am Ende der Umsetzungsphase, kurz vor dem offiziellen Projektabschluss. Der beste Zeitpunkt ist, wenn alle Funktionen implementiert und getestet sind. Plane genug Puffer ein, falls bei der Abnahme noch Nachbesserungen nötig werden.

Muss das Abnahmeprotokoll in die Projektdokumentation?

Bei IHK-Projektarbeiten gehört das Abnahmeprotokoll typischerweise in den Anhang. Es belegt, dass das Projektergebnis vom Auftraggeber akzeptiert wurde. Prüfe die Vorgaben deiner Prüfungsordnung, manche verlangen es explizit, bei anderen ist es empfohlen.

Wie viele Abnahmekriterien brauche ich?

Die Anzahl hängt vom Projektumfang ab. Bei kleinen Projekten reichen oft 5 bis 8 Kriterien, bei mittleren 8 bis 15. Bei größeren Projekten gruppierst du die Kriterien nach Modulen oder Funktionsbereichen. Wichtiger als die Anzahl ist, dass jedes Kriterium messbar und prüfbar formuliert ist.
