Ein Zeitplan für die Bachelorarbeit teilt deine Bearbeitungszeit in überschaubare Phasen und macht sichtbar, wann du was erledigen solltest. Hier bekommst du eine klare Struktur mit fünf Phasen, prüfbare Meilensteine und eine Vorlage zum Anpassen an dein eigenes Projekt.
Nutze Phasen und Wochenpläne als anpassbare Orientierung, nicht als feste Regel. Trage zuerst die verbindliche Abgabefrist, Betreuungs- und Erhebungstermine ein und plane danach rückwärts mit eigenem Puffer für Ausfälle, Feedback und PDF-Kontrolle.
-
Offizielle Bearbeitungszeit: Steht in Prüfungsordnung oder Bescheid.
-
Planungsbasis: Arbeitspakete, Abhängigkeiten und verfügbare Stunden.
-
Fünf Phasen: Vorbereitung → Recherche und Theorierahmen → Empirie und Analyse oder Quellenanalyse und Synthese → Ergebnisse und Diskussion oder Erörterung und Einordnung schreiben → Korrektur und Abgabe.
-
Meilensteine: Konkrete, überprüfbare Ziele statt vager Zeiträume setzen.
-
Reserve: Aus konkreten Risiken und Schätzunsicherheit ableiten.
-
Korrekturphase: Eigene Blöcke für Inhalt, Sprache, Formalia und Abgabe.
Inhaltsverzeichnis
Warum ein Zeitplan so wichtig ist
Die Bachelorarbeit ist für die meisten Studierenden das größte Schreibprojekt im Studium. Ein Zeitplan macht dieses Projekt greifbar: Er zeigt dir, welche Schritte wann anstehen und ob du im Plan liegst. Wenn eine Phase länger dauert als geplant, kannst du frühzeitig gegensteuern.
Der Zeitplan ist auch Teil vieler Exposés. Betreuende erwarten, dass du dir Gedanken über die Machbarkeit gemacht hast. Ein realistischer Zeitplan zeigt, dass du dein Vorhaben durchdacht hast.

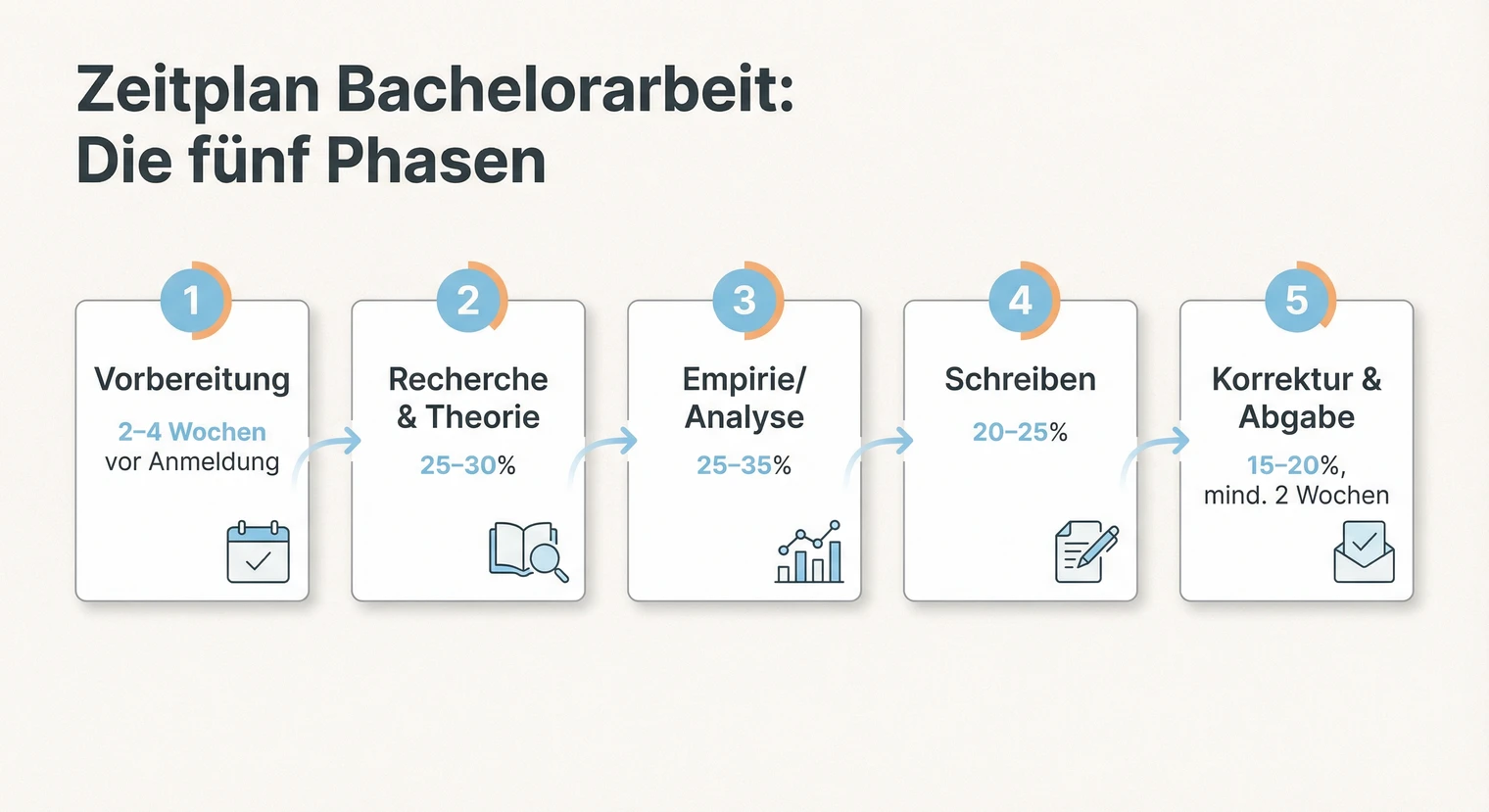

Zeitplan Bachelorarbeit: Die fünf Phasen
Die Bachelorarbeit lässt sich in fünf Hauptphasen unterteilen. Die Gewichtung variiert je nach Arbeitstyp: Bei empirischen Arbeiten mit Datenerhebung verschiebt sich Zeit in Richtung Methodik und Analyse, bei theoretischen Arbeiten in Richtung Literaturrecherche und Synthese. Lege die Dauer aus deinen konkreten Arbeitspaketen, Abhängigkeiten und Meilensteinen fest; die folgenden Phasen sind ein Strukturmodell, keine Quotenregel.
-
Vorbereitung
Timing: Vor der Anmeldung nur im Rahmen der geltenden Prüfungsregeln
In dieser Phase findest du dein Thema, grenzt es ein und schreibst gegebenenfalls das Exposé. Du klärst die Forschungsfrage, sicherst dir einen Betreuungsplatz und meldest die Arbeit an.
Meilenstein: Anmeldung beim Prüfungsamt
-
Recherche und Theorieteil
Planungsbasis: Suchumfang, Quellenzugang und Umfang des Theorierahmens
Du sammelst und sichtest Literatur, erstellst dein Literaturverzeichnis und schreibst den theoretischen Rahmen. Am Ende dieser Phase steht das Theoriekapitel in einer ersten Version.
Meilenstein: Theoriekapitel fertig (Rohfassung)
-
Empirie/Analyse (empirisch), Synthese/Argumentation (theoretisch)
Planungsbasis: Freigaben, Rekrutierung, Erhebung und Analyseaufwand
Empirisch: Du führst deine Datenerhebung durch (Interviews, Umfragen, Experimente) und wertest die Daten aus. Das Methodik-Kapitel schreibst du parallel oder direkt im Anschluss.
Theoretisch: Du analysierst und vergleichst deine Quellen systematisch, arbeitest die Argumentationsstruktur aus und formulierst Kernthesen.
Meilenstein: Analyse abgeschlossen / Argumentation steht
-
Ergebnisse/Diskussion (empirisch), Erörterung/Einordnung (theoretisch)
Planungsbasis: Umfang der Befunde, Argumentation und erforderliche Einordnung
Empirisch: Du schreibst den Ergebnisteil, ordnest deine Befunde ein und verfasst die Diskussion.
Theoretisch: Du arbeitest deine Erörterung aus, vergleichst Positionen kritisch und beantwortest die Forschungsfrage.
Zum Schluss dieser Phase folgen das Fazit und die Überarbeitung der Einleitung.
Meilenstein: Erster vollständiger Entwurf fertig
-
Korrektur und Abgabe
Planungsbasis: Prüfdurchgänge, externes Feedback, Formalia und Abgabeweg
Du überarbeitest Inhalt, Sprache und Formatierung. Lass jemanden Korrektur lesen, prüfe Zitate und Verzeichnisse, und bereite die Abgabe vor. Definiere dafür prüfbare Schritte und streiche bei Zeitdruck keine Kontrollen, die für korrekte Quellen, Nachvollziehbarkeit oder eine gültige Abgabe nötig sind.
Meilenstein: PDF druckfertig & Abgabe erfolgt

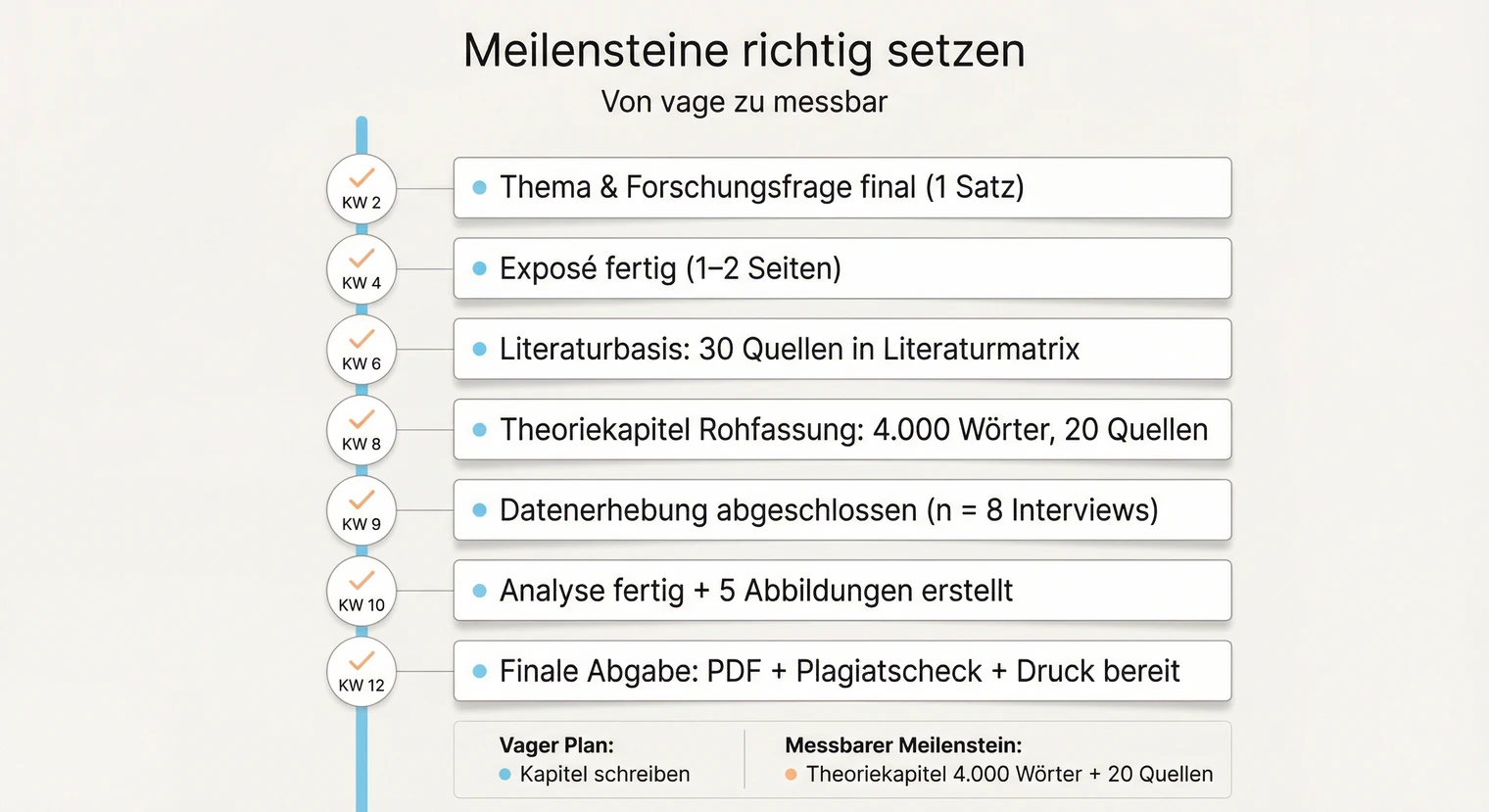

Meilensteine richtig setzen
Meilensteine sind überprüfbare Ergebnisse, die zeigen, ob du im Plan liegst. Der Unterschied zu vagen Zeiträumen ist entscheidend: „Theoriekapitel schreiben“ ist keine gute Planung, „Theoriekapitel fertig bis KW 12“ ist ein Meilenstein.
Formuliere jeden Meilenstein so, dass du am Ende der Woche klar sagen kannst, ob du ihn erreicht hast oder nicht. „Literatur sichten“ ist schwammig. „Zentrale Forschungsstränge abgedeckt, Kernquellen geprüft und den Kapiteln zugeordnet“ ist überprüfbar. Wenn du einen Meilenstein verpasst, weißt du sofort, dass du gegensteuern musst.
Setze Meilensteine an Übergaben, Abhängigkeiten und überprüfbaren Zwischenergebnissen. Bei längeren oder riskanten Phasen kannst du Zwischenmeilensteine definieren. Zu viele machen den Plan unübersichtlich, zu wenige zeigen Verzögerungen erst spät.
Wie prüfbare Meilensteine für 12 Wochen aussehen, zeigt die Spalte „Prüfbares Ergebnis“ in der Vorlage weiter unten.
Deinen Zeitplan in 15 Minuten erstellen
Mit dieser Schritt-für-Schritt-Anleitung erstellst du deinen persönlichen Zeitplan in 15 Minuten. Das Prinzip: Du planst rückwärts vom Abgabetermin und arbeitest dich zu den einzelnen Phasen vor.
Zeitplan erstellen in 5 Schritten
-
Abgabetermin festlegen
Trage den offiziellen Abgabetermin in deinen Kalender ein. Das ist dein Fixpunkt, von dem aus du rückwärts planst.
-
Fixe Termine markieren
Markiere Anmeldedatum, vereinbarte Feedbacktermine, die bestätigte Produktions- oder Uploadfrist, Feiertage und Urlaub.
-
Phasen einteilen
Ordne deine Arbeitspakete den fünf Phasen zu und schätze ihre Dauer anhand von Umfang, Abhängigkeiten und eigener Erfahrung.
-
Meilensteine definieren
Setze an jeder wichtigen Übergabe einen überprüfbaren Meilenstein mit konkretem Output, z. B. „Theoriekapitel als vollständige Rohfassung, Beleglücken markiert“.
-
Wochenziele ableiten
Brich jeden Meilenstein auf Wochenziele herunter. Beispiel: „Diese Woche: Kerntexte für Abschnitt 2.1 exzerpieren und dessen Argumentationsrohfassung schreiben.“
Schnellcheck: Ist dein Zeitplan realistisch?
Bevor du loslegst, prüfe deinen Plan mit diesen fünf Fragen. Jedes „Nein“ markiert eine offene Annahme oder Abhängigkeit. Kläre sie, bevor du dich auf den Zeitplan verlässt.
-
Sind alle Vorgängeraufgaben für Erhebung, Analyse und Schreiben mit realistischen Terminen versehen?
-
Sind vereinbarte Feedbacktermine samt bestätigter Reaktionszeit und eigener Einarbeitung eingeplant?
-
Endet die Datenerhebung früh genug für die konkret geplante Aufbereitung, Analyse und Dokumentation?
-
Haben fachliche, sprachliche und formale Prüfung sowie der Abgabeweg jeweils einen eigenen Zeitblock?
-
Sind Feiertage, Urlaub und andere Verpflichtungen (Job, Prüfungen) berücksichtigt?
Zeitplan Bachelorarbeit Vorlage

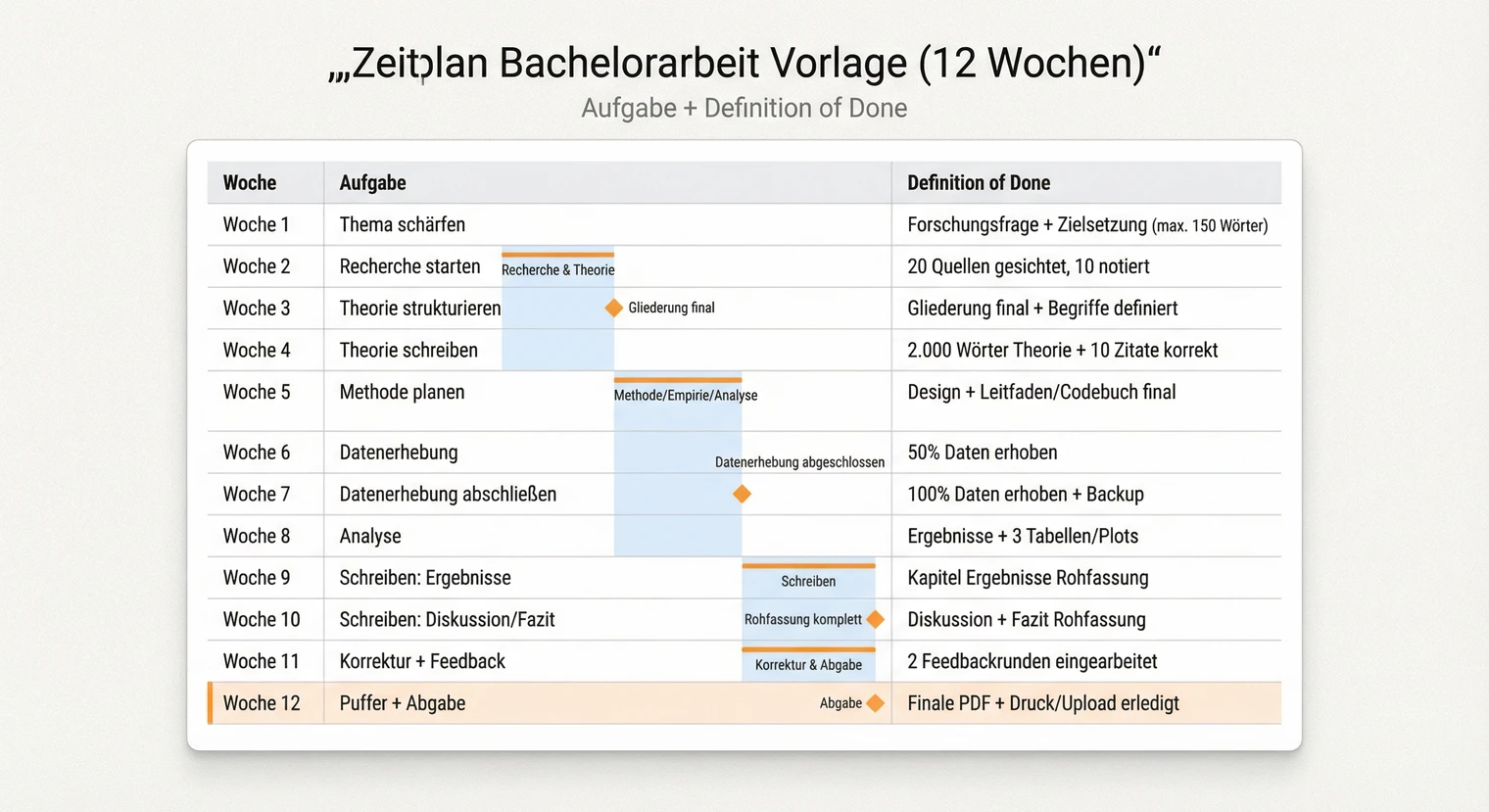

Die folgende Vorlage zeigt einen möglichen Zeitplan für 12 Wochen ab dem offiziellen Start der Bearbeitungszeit. Thema, Betreuung, Datenzugang und nötige Freigaben klärst du möglichst vorher, aber nur soweit Prüfungsordnung und Betreuung Vorarbeiten zulassen. Passe Aufgaben, Abhängigkeiten und Arbeitsergebnisse an dein Projekt an.
Vorlage: Zeitplan 12 Wochen (Beispielwerte)
Wähle die passende Variante für deinen Arbeitstyp. Die theoretischen Alternativen zeigen hier eine Literaturarbeit mit systematischer Quellenauswertung.
Reserve praktisch einbauen: Markiere unsichere Schätzungen und externe Abhängigkeiten. Lege die Reserve entweder in die betroffenen Phasen oder in einen separaten Block und dokumentiere die Annahmen, damit du sie nicht doppelt rechnest.
| Zeit | Aufgabe | Prüfbares Ergebnis |
|---|---|---|
| Woche 1 bis 2 | Recherche und Gliederung | Suchstrategie dokumentiert, Kernquellen geprüft und zugeordnet, Grobgliederung abgestimmt |
| Woche 3 bis 4 | Theorierahmen | Rohfassung, Beispielziel: 3000 bis 5000 Wörter; Beleglücken markiert |
| Woche 5 empirisch | Vorgehen festlegen | Methode dokumentiert, Instrument erstellt und pilotiert, zum Beispiel ein Interviewleitfaden |
| Woche 5 theoretisch | Vorgehen festlegen | Analysekriterien und Extraktionsschema pilotiert |
| Woche 6 bis 8 empirisch | Erhebung, Aufbereitung und erste Analysen | Daten erhoben, gesichert und aufbereitet, erste Analysen dokumentiert |
| Woche 6 bis 8 theoretisch | Auswahl, Extraktion und Bewertung | Auswahl dokumentiert, Daten extrahiert und bewertet |
| Woche 9 bis 10 empirisch | Analyse abschließen, Ergebnisse und Diskussion schreiben | Analyse abgeschlossen, Kapitel als Rohfassung fertig |
| Woche 9 bis 10 theoretisch | Synthese und Erörterung | Kapitel als Rohfassung fertig |
| Woche 11 | Entwurf überarbeiten | Vollständiger Entwurf einschließlich Einleitung und Fazit auf Inhalt, Sprache, Quellen und Format geprüft |
| Woche 12 | Puffer und Abgabe | Finale PDF geprüft, Abgabe erfolgt |
-
Woche 1 bis 2
Aufgabe
Recherche und Gliederung
Prüfbares Ergebnis
Suchstrategie dokumentiert, Kernquellen geprüft und zugeordnet, Grobgliederung abgestimmt
-
Woche 3 bis 4
Aufgabe
Theorierahmen
Prüfbares Ergebnis
Rohfassung, Beispielziel: 3000 bis 5000 Wörter; Beleglücken markiert
-
Woche 5 empirisch
Aufgabe
Vorgehen festlegen
Prüfbares Ergebnis
Methode dokumentiert, Instrument erstellt und pilotiert, zum Beispiel ein Interviewleitfaden
-
Woche 5 theoretisch
Aufgabe
Vorgehen festlegen
Prüfbares Ergebnis
Analysekriterien und Extraktionsschema pilotiert
-
Woche 6 bis 8 empirisch
Aufgabe
Erhebung, Aufbereitung und erste Analysen
Prüfbares Ergebnis
Daten erhoben, gesichert und aufbereitet, erste Analysen dokumentiert
-
Woche 6 bis 8 theoretisch
Aufgabe
Auswahl, Extraktion und Bewertung
Prüfbares Ergebnis
Auswahl dokumentiert, Daten extrahiert und bewertet
-
Woche 9 bis 10 empirisch
Aufgabe
Analyse abschließen, Ergebnisse und Diskussion schreiben
Prüfbares Ergebnis
Analyse abgeschlossen, Kapitel als Rohfassung fertig
-
Woche 9 bis 10 theoretisch
Aufgabe
Synthese und Erörterung
Prüfbares Ergebnis
Kapitel als Rohfassung fertig
-
Woche 11
Aufgabe
Entwurf überarbeiten
Prüfbares Ergebnis
Vollständiger Entwurf einschließlich Einleitung und Fazit auf Inhalt, Sprache, Quellen und Format geprüft
-
Woche 12
Aufgabe
Puffer und Abgabe
Prüfbares Ergebnis
Finale PDF geprüft, Abgabe erfolgt
Anpassen an deine Bearbeitungszeit: Übertrage die Beispielwochen nicht proportional, sondern schätze Arbeitspakete und Abhängigkeiten neu. Bei kurzer Frist musst du vor Beginn prüfen, ob Forschungsfrage, Datenzugang und Methode machbar sind, und den zulässigen Umfang mit der Betreuung eingrenzen.
Hinweis zu Vorgaben: Prüfungsordnung und verbindliche Termine haben Vorrang vor der Vorlage.

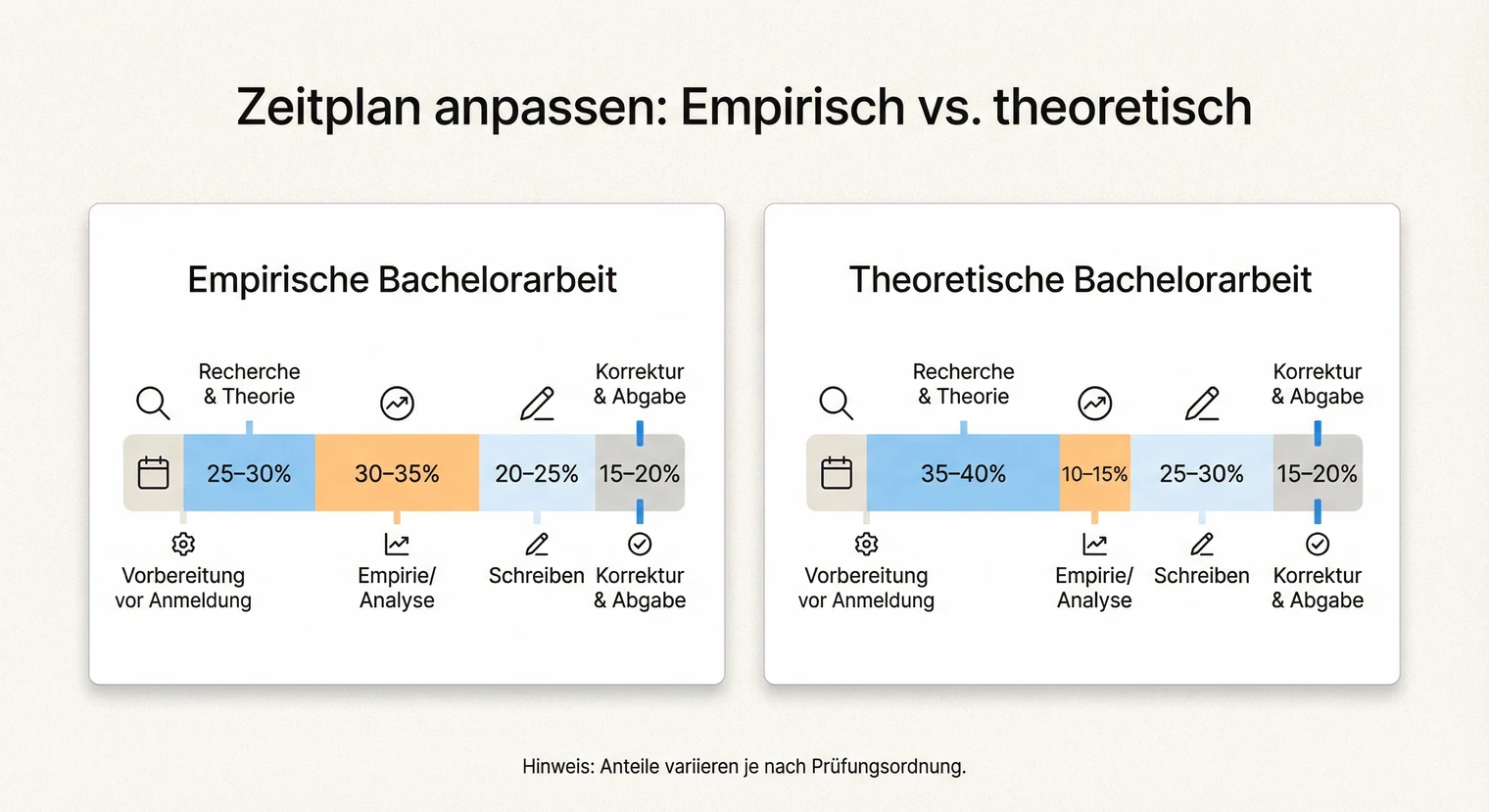

Zeitplan anpassen: Empirisch vs. theoretisch
Die Zeiteinteilung hängt stark davon ab, ob du empirisch arbeitest oder Quellen systematisch analysierst. Eine empirische Datenerhebung schafft zusätzliche Abhängigkeiten, macht die Literaturarbeit aber nicht automatisch kleiner. Der Recherche- und Theorieaufwand richtet sich in beiden Fällen nach Forschungsfrage, Forschungsstand und Methode.
Bei empirischen Arbeiten plane zusätzliche Zeit für Unwägbarkeiten ein: Interviewpartner sagen ab, Transkriptionen dauern länger als gedacht, Software macht Probleme. Die Datenanalyse ist selten so schnell erledigt wie erhofft.
Bei einer theoretischen Literaturarbeit entfallen Rekrutierung und Primärdatenerhebung. Plane Recherche, Quellenanalyse, Argumentation und Dokumentation ein. Bei systematischen Literaturübersichten gliederst du die Arbeit in Suchstrategie, Recherche, Auswahl, Datenextraktion, Synthese und Dokumentation. Plane außerdem eine Qualitätsbewertung ein, wenn deine Reviewmethode sie vorsieht. Analyse und Schreiben können beginnen, sobald die Quellenbasis für den jeweiligen Abschnitt tragfähig ist.
Planungsschwerpunkte nach Arbeitstyp
| Empirische Arbeit | Planungshinweis |
|---|---|
| Recherche und Theorierahmen | nach Forschungsstand |
| Methodik und Erhebung | oft kritischer Pfad |
| Aufbereitung und Analyse | nach Daten und Methode |
| Schreiben, Korrektur und Abgabe | eigene Arbeitspakete |
-
Recherche und Theorierahmen
Planungshinweis
nach Forschungsstand
-
Methodik und Erhebung
Planungshinweis
oft kritischer Pfad
-
Aufbereitung und Analyse
Planungshinweis
nach Daten und Methode
-
Schreiben, Korrektur und Abgabe
Planungshinweis
eigene Arbeitspakete
| Theoretische Arbeit | Planungshinweis |
|---|---|
| Recherche und Auswahl | nach Suchstrategie |
| Extraktion und Bewertung | bei systematischen Reviews |
| Synthese und Argumentation | zentraler Erkenntnisschritt |
| Schreiben, Korrektur und Abgabe | Schreiben parallel zur Analyse |
-
Recherche und Auswahl
Planungshinweis
nach Suchstrategie
-
Extraktion und Bewertung
Planungshinweis
bei systematischen Reviews
-
Synthese und Argumentation
Planungshinweis
zentraler Erkenntnisschritt
-
Schreiben, Korrektur und Abgabe
Planungshinweis
Schreiben parallel zur Analyse
Leite die Dauer aus konkreten Aufgaben, Abhängigkeiten und lokalen Fristen ab.
Sonderfälle: Teilzeit und Wartezeiten
Die Vorlage setzt voraus, dass du die eingetragenen Arbeitsblöcke tatsächlich leisten kannst. Nebenjob, Prüfungen und andere Verpflichtungen verändern diese Kapazität grundlegend und gehören vor der Aufwandsschätzung in den Kalender.
Teilzeit: Bachelorarbeit neben Job oder Studium
Wichtig: Prüfe vor der Anmeldung, welche Bearbeitungsfrist gilt und ob Vorarbeiten oder Verlängerungen zulässig sind. Reicht deine verfügbare Kapazität nicht für die geschätzten Pakete, grenze Forschungsfrage und Methode rechtzeitig mit der Betreuung ein; ändere den genehmigten Umfang nicht eigenmächtig.
Tipps für Teilzeit: Blocke feste Schreibtage (z. B. Dienstag und Samstag), statt jeden Tag ein bisschen zu arbeiten. Setze wöchentliche Mindestziele statt täglicher Vorgaben. Kommuniziere deine Situation frühzeitig mit der Betreuung, um Umfang und Methodik realistisch abzustimmen.

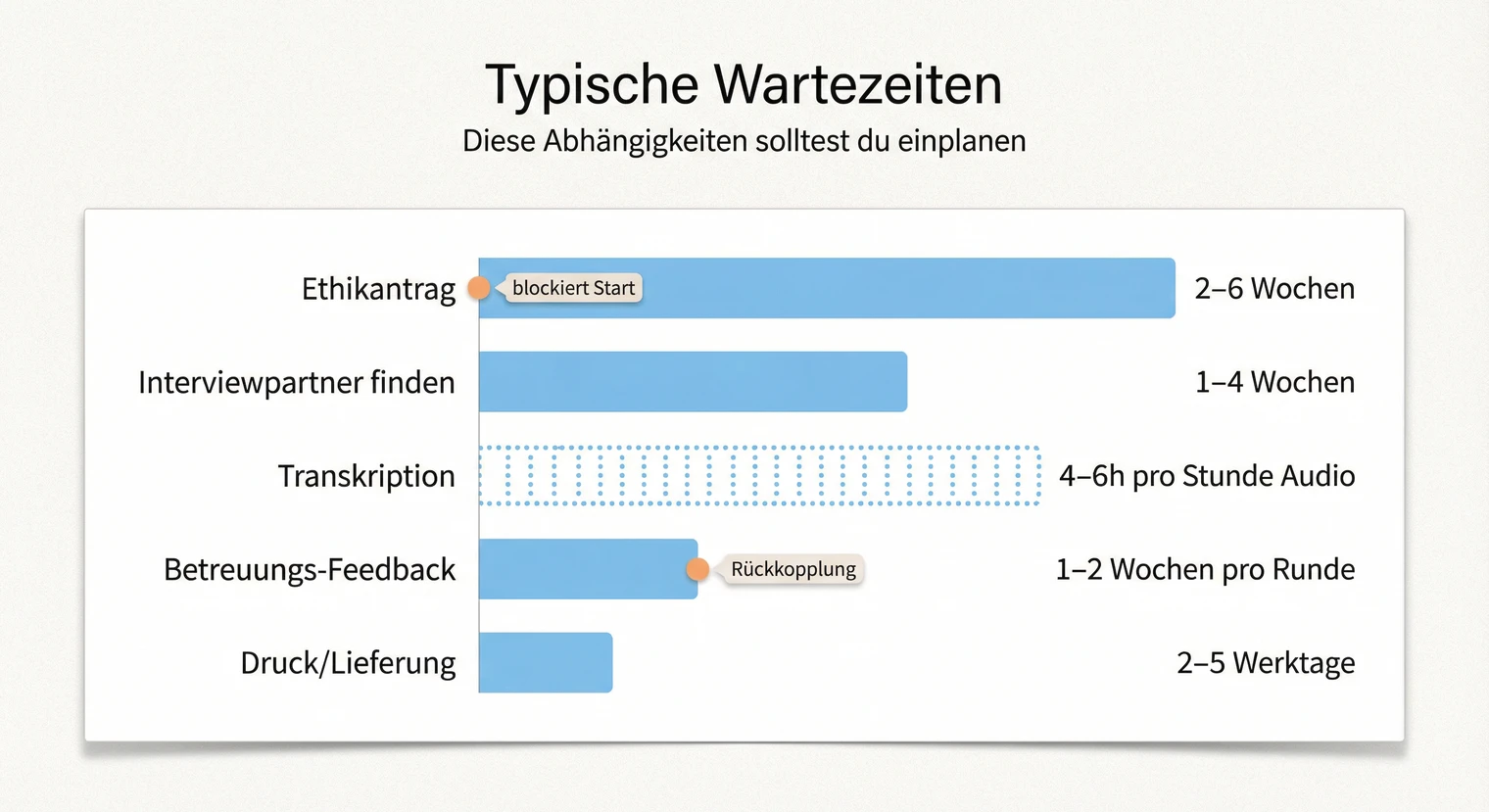

Wartezeiten: Wenn andere Faktoren verzögern
Manche Verzögerungen liegen außerhalb deiner Kontrolle. Frage Ethikstelle und Betreuung nach ihren Fristen, teste Rekrutierung und Transkription mit einem Pilotfall und prüfe die tatsächliche Produktions- oder Uploadfrist. Behandle diese Wartezeiten als Abhängigkeiten mit bestätigten Annahmen.
So planst du Wartezeiten ein: Identifiziere frühzeitig, welche Schritte von anderen abhängen. Starte diese Prozesse so früh wie möglich parallel zu anderen Aufgaben. Nutze Wartezeiten produktiv, z. B. für Literaturarbeit oder das Schreiben anderer Kapitel.
-
Ethikantrag: Frist der zuständigen Stelle
-
Rekrutierung: Pilotfall und Feldzeit
-
Transkription: Pilotaufnahme und Hochrechnung
-
Feedback: Vereinbarte Reaktionszeit
-
Abgabe: Anbieter- oder Uploadfrist
Tools für deinen Zeitplan
Für deinen Zeitplan brauchst du kein aufwendiges Tool. Eine einfache Tabelle in Excel oder Google Sheets reicht völlig aus. Wichtiger als das Tool ist, dass du den Plan regelmäßig anschaust und aktualisierst, idealerweise einmal pro Woche.
Backlog (alle offenen Aufgaben): Sammle hier alles, was noch zu tun ist: Kapitel, Recherche, Korrekturen. Sortiere nach Phase und Priorität.
Diese Woche (zum Beispiel fünf bis sieben Aufgaben): Ziehe jeden Sonntag die Aufgaben für die kommende Woche aus dem Backlog. Formuliere sie als konkrete Ziele.
Erledigt (für die Motivation): Schiebe abgeschlossene Aufgaben hierher. Das visualisiert deinen Fortschritt und motiviert in zähen Phasen.
Tools: Google Sheets, Notion, Trello oder ein einfaches Notizbuch. Aktualisiere wöchentlich (z. B. Sonntagabend, 15 Min.).
Meilensteine als harte Deadlines behandeln: Trage jeden Meilenstein als Kalendereintrag ein, nicht nur als Aufgabe in einer Liste. So siehst du in deinem Kalender, wann was fertig sein muss, und der Termin erscheint als Erinnerung. Das hilft, Meilensteine ernst zu nehmen statt sie immer wieder zu verschieben.
Wer visuelle Übersichten bevorzugt, kann ein Gantt-Diagramm erstellen. Kostenlose Gantt-Vorlagen in Excel oder Tools wie Notion zeigen auf einen Blick, welche Phase wie lang ist und wo du gerade stehst. Das ist auch hilfreich, wenn du den Zeitplan im Exposé darstellen willst.
Nächster Schritt: Zeitplan umsetzen
Du hast jetzt das Wissen, um einen realistischen Zeitplan zu erstellen. Der nächste Schritt ist die Umsetzung: Trage deine Meilensteine in einen Kalender ein, setze dir wöchentliche Ziele und überprüfe regelmäßig, ob du im Plan liegst. Ein Zeitplan nützt nur, wenn du ihn auch nutzt. Denk auch an die Zeit nach der Abgabe. Sieht dein Studiengang ein Kolloquium vor, plane Zeit für die Präsentation und die Verteidigung ein.
Wenn du noch kein Thema hast, hilft dir der Artikel zur Themenfindung. Für die Planung deines Exposés findest du Hilfe im Artikel zum Exposé für die Bachelorarbeit.
Am Ende des Zeitplans steht die Abgabe. Wenn du deine Bachelorarbeit drucken und binden lassen möchtest, kannst du das bei BachelorHero online konfigurieren. Prüfe vorab den angezeigten Liefertermin und plane Auftrag, Druckfreigabe und Zustellung davon ausgehend rückwärts.
Häufig gestellte Fragen
Wie plane ich Betreuungs-Feedback in meinen Zeitplan ein?
Frage deine Betreuung, welche Zwischenstände sie kommentiert und welche Reaktionszeit realistisch ist. Trage nur bestätigte Termine ein, plane deine Einarbeitung als eigenes Arbeitspaket und arbeite während der Wartezeit an Aufgaben weiter, die nicht von der Rückmeldung abhängen.
Wie plane ich bei nur 9 Wochen Bearbeitungszeit?
Prüfe gemeinsam mit der Betreuung, ob Forschungsfrage, Datenzugang und Methode innerhalb der Frist realistisch sind. Plane rückwärts von Abgabe und Korrektur, teste kritische Abläufe früh und begrenze den zulässigen Umfang, bevor du startest. Vorarbeiten vor der Anmeldung sind nur sinnvoll, soweit Prüfungsordnung und Betreuung sie erlauben.
Wie viele Stunden pro Woche sollte ich für die Bachelorarbeit einplanen?
Zerlege dein Vorhaben in Arbeitspakete, schätze deren Aufwand und teile die Summe durch die verfügbare Kalenderzeit. Vergleiche das Ergebnis mit den Stunden, die du neben Job, Lehrveranstaltungen und Erholung tatsächlich leisten kannst. Kalibriere die Schätzung nach einem repräsentativen Recherche-, Analyse- oder Schreibblock.
Wann sollte ich mit dem Schreiben beginnen?
Starte, sobald Fragestellung, Gliederung und Quellenbasis für einen Abschnitt tragfähig sind. Du musst nicht die gesamte Recherche abschließen: Formuliere einen belegten Rohabschnitt und notiere offene Belege gezielt für die nächste Suchrunde.
Was mache ich, wenn ich in Verzug gerate?
Prüfe Ursache, kritischen Pfad und verbleibende Pflichtbestandteile. Nutze ausgewiesene Reserven und reduziere den Umfang nur in Abstimmung mit der Betreuung; wissenschaftliche Nachvollziehbarkeit und formale Prüfung dürfen nicht entfallen. Kläre bei erheblicher Verzögerung früh, welche Optionen Prüfungsordnung und Prüfungsamt tatsächlich vorsehen.
Wie detailliert sollte mein Zeitplan sein?
Wähle die kleinste Planungseinheit, in der du sinnvoll steuern kannst. Kurze oder voneinander abhängige Aufgaben können tagesgenau sein, längere Pakete wochenweise. Entscheidend sind überprüfbare Ergebnisse, Verantwortlichkeiten und Abhängigkeiten. Ein einheitliches Raster passt nicht zu allen Projekten.
Forschungsdesign der Bachelorarbeit
Operationalisierung in der Bachelorarbeit
Literaturverzeichnis erstellen
